漳州核电1号机组于2019年底正式开工建设,一期工程将采用两台我国自主知识主权“华龙一号”(HRP1000)核电机组,总规划建设6台百万千瓦级第三代核电机组。
中外运沙伦氏受业主中国核工业集团委托,为核电厂建设中四台钢衬里模块及其他部件提供吊装就位服务。本次工程选择了德马格CC8800-1型1600吨履带式起重机,这也是这台起重机首次用于国内核电厂建设,核电厂的建设需要满足极其严苛的标准和安全规范。另外,起重机到达现场期间正值新冠疫情开始扩散,这更要求加强项目现场人员的健康和安全管理。
德马格CC8800-1起重机的选择能充分满足业主对吊装能力的要求。CC8800-1拥有最大起重力矩24,000吨米,在大距离操作半径下仍能保持强大吊装能力。

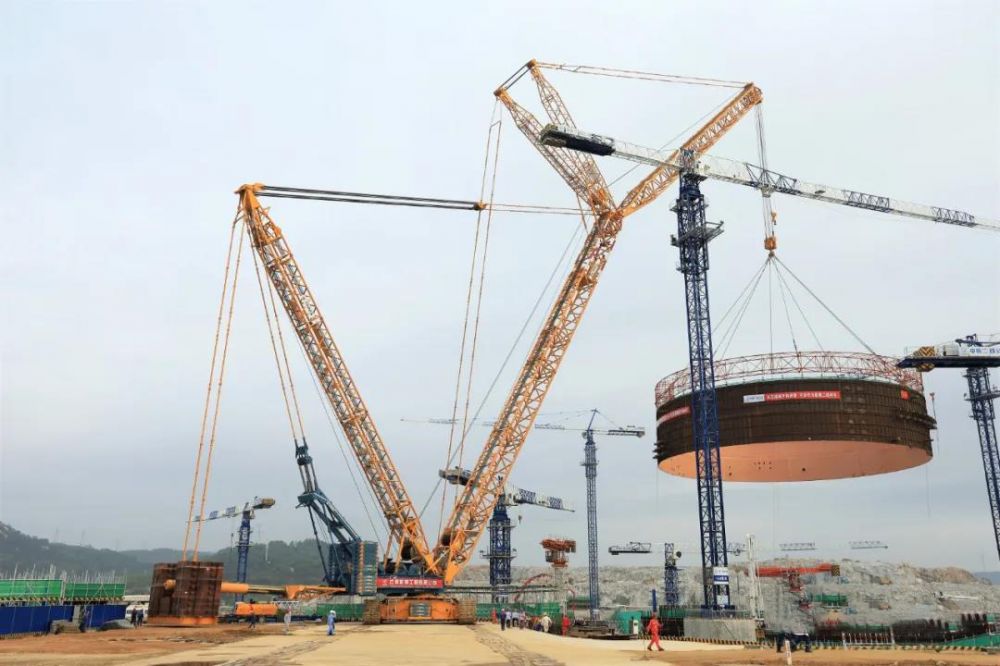

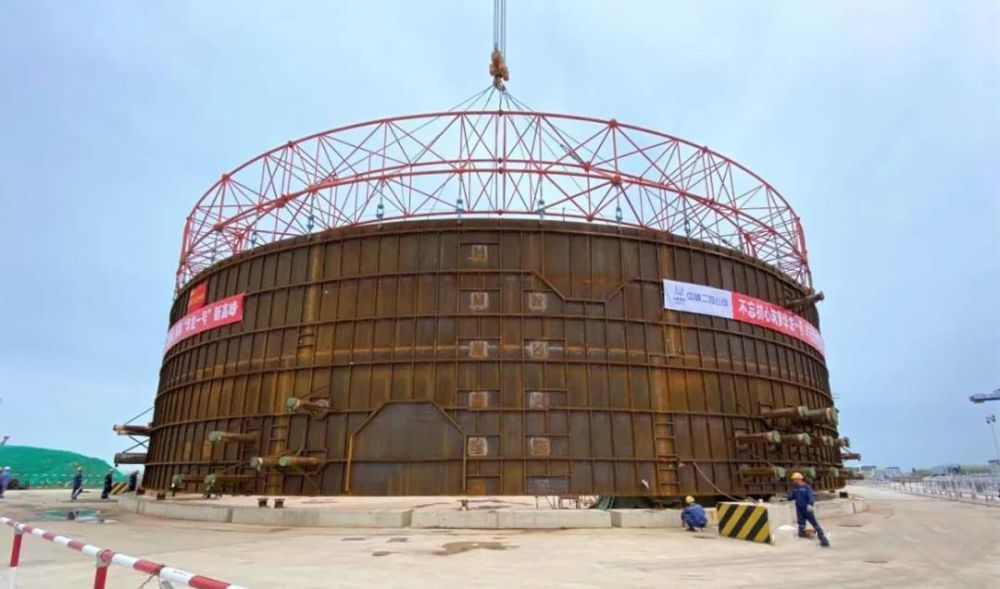

第一台台钢衬里模块吊装于3月底完成。第二台模块于5月29日开始吊装,本次吊装选用SWSL/SFSL工况,主臂66米副臂60米。模块为薄壁大直径圆筒结构,外径达到46.8米,高度9.96米,重114.5吨,结构刚性差、易变形、吊装难度大,吊装时作业半径达到82米,带载行走距离长达74.3米,起升高度高、迎风截面大,要跨越两台高度分别为26米和33米的塔吊,吊装总重量达到185.6吨,这些因素也是对起重机的稳定性、抗风能力、机动性能的一次考验。
并且,模块上分布大量贯穿件套筒及锚固件这使得组对时难度高,对吊车的微动性能和操作手对设备自身的控制能力也有着很高的要求。
本次吊装充分的体现出现场操作团队的业务能力和起重机的整体优越性能,也为之后的吊装任务打下了坚实的基础。
